03.04.2026  |  Aktuelles

Neues von der Baustelle – das März-Update

Der März stand im Zeichen diverser Prüf- und Abstimmungsprozesse. Mehrere Anlagenbereiche werden Tests und Kontrollen unterzogen, um sicherzustellen, dass die einzelnen Bereiche korrekt miteinander verbunden sind und Prozesse sicher ablaufen.

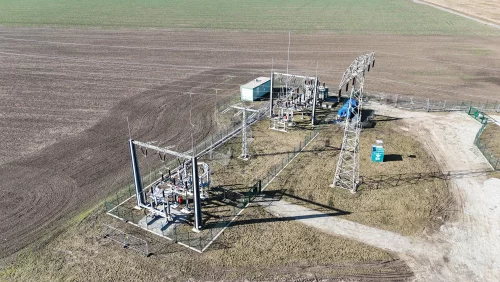

Zusätzliche Arbeiten am Umspannwerk geplant

Im Bereich des Umspannwerks wurden im Zuge laufender Prüfungen Anpassungsbedarfe identifiziert. Die geplanten Arbeiten betreffen die technische Ausführung einzelner Komponenten und sind für Mai vorgesehen. Ziel ist es, die langfristige Betriebssicherheit der elektrischen Anbindung zu erhöhen.

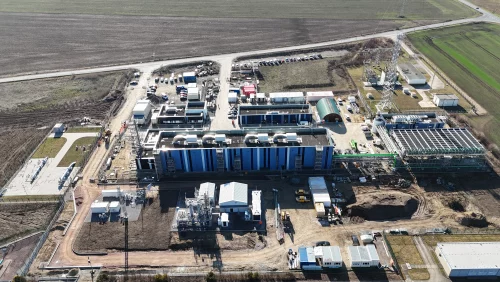

Feinabstimmung in der Gasaufbereitung gestartet

In der Gasaufbereitungsanlage sind die zentralen technischen Vorbereitungen inzwischen weit fortgeschritten. Nach der vollständigen Installation und Verkabelung der Systeme folgen nun sogenannte Loop-Checks. Dabei werden alle Mess- und Steuerverbindungen einzeln überprüft: Es wird getestet, ob Signale korrekt übertragen werden und alle Komponenten wie vorgesehen miteinander kommunizieren.

Diese Prüfungen sind ein wichtiger Zwischenschritt, um sicherzustellen, dass die Anlage später zuverlässig und sicher betrieben werden kann.

Wasserstoffleitung weiterhin im stabilen Zustand

Die Leitung, die künftig den Wasserstoff transportieren wird, bleibt weiterhin mit Wasserstoff unter Druck befüllt. Diese Methode schützt die Leitung während der aktuellen Projektphase und ermöglicht gleichzeitig kontinuierliche Überprüfungen. Regelmäßige Proben zeigen weiterhin stabile Ergebnisse und bestätigen den einwandfreien Zustand.

Vorbereitungen für den nächsten Betriebsschritt laufen

Auch die schrittweise Vorbereitung der Elektrolyseure auf den späteren Betrieb wird weiter vorangetrieben. Erste Anlagenbereiche wurden bereits mit einer speziellen Flüssigkeit, einer sogenannten Spüllauge, gespült, um Rückstände aus den Systemen zu entfernen und optimale Bedingungen für den späteren Einsatz zu schaffen.

In den kommenden Wochen folgen weitere mechanische Prüfungen unter realistischen Bedingungen. Parallel dazu wird ein Schichtbetrieb der Betriebsmannschaft vor Ort vorbereitet, um die nächsten Schritte rund um die Uhr begleiten zu können.
