04.09.2024  |  Aktuelles

Neues von der Baustelle – das August-Update

Nachdem der Rückbau der temporär angelegten Wege sowie die Renaturierung der Flächen bereits im Juli abgeschlossen wurden, sind die letzten Arbeiten am Windpark abgeschlossen. Die feierliche Inbetriebnahme des Windparks mit anschließendem Informationsmarkt finden am 21. September statt.

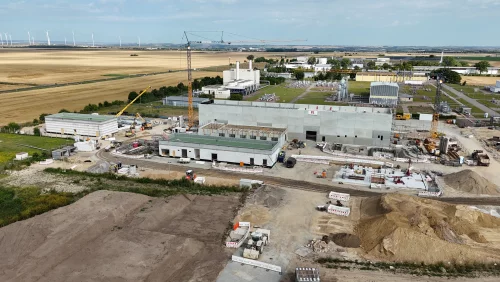

Auf der Baustelle des Elektrolyseurs wurde im August der Portalkran angeliefert und im Elektrolysegebäude montiert. Darüber hinaus wurde die Errichtung der Anbauten und Nebengebäude kräftig vorangetrieben. Unter anderem konnte an einem der beiden Anbauten die Montage der Wände abgeschlossen sowie die Dachbegrünung am Verwaltungsgebäude abgeschlossen werden.

Im August setzte die VNG Gasspeicher ihre Arbeiten an der Mengenmessanlage konsequent fort. Die Baustelle befindet sich weiterhin in der Bauvorbereitungsphase, doch ein besonderes Highlight des Monats war der Besuch von Bundeswirtschaftsminister Robert Habeck. Im Rahmen der feierlichen Übergabe des IPCEI-Fördermittelbescheids machte der Minister auch Halt bei der Elektrolysebaustelle. Dabei zeigte er sich beeindruckt vom erheblichen Baufortschritt und betonte die Bedeutung des Projekts für die Energiewende in Deutschland.

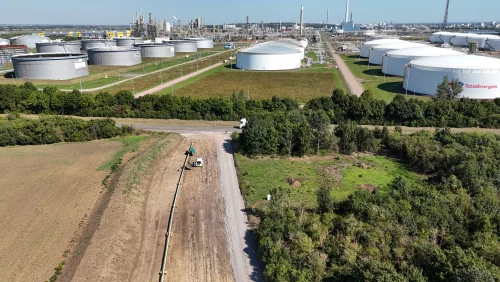

Auf den Baustellen der ONTRAS wurde im August ein wichtiger Meilenstein für das Projekt vorbereitet. Die Abzweig-Armatur, die für die spätere Versorgung der TotalEnergies Raffinerie Mitteldeutschland GmbH (TRM) notwendig ist, wurde vormontiert, einer Druckprüfung unterzogen und durch den TÜV abgenommen. Das Einsetzen der Abzweig-Armatur erfolgte am 3. September. Weiterhin erfolgten vorbereitenden Arbeiten für die Anschlussleitung zur TRM sowie Sanierungsarbeiten an der Bestandsleitung.
